165


          Special Lecture /



            Conférences spéciales




            Proceedings of the 18




            th




            International Conference on Soil Mechanics and Geotechnical Engineering, Paris 2013






          CLOUTERRE : technique du clouage des sols en


          soutènement.





          FOREVER :technique des groupes et réseaux de


          micropieux





          VIBROFONÇAGE : vibrage des pieux et des palplanches.





          ASIRI : amélioration des fondations par inclusions rigides





          SOLCYP : comportement des pieux sous charges cycliques


          On donne ci-après deux tableaux qui montrent l’un la


          répartition des partenaires, l’autre les montants financiers


          respectifs de ces 6 PN.

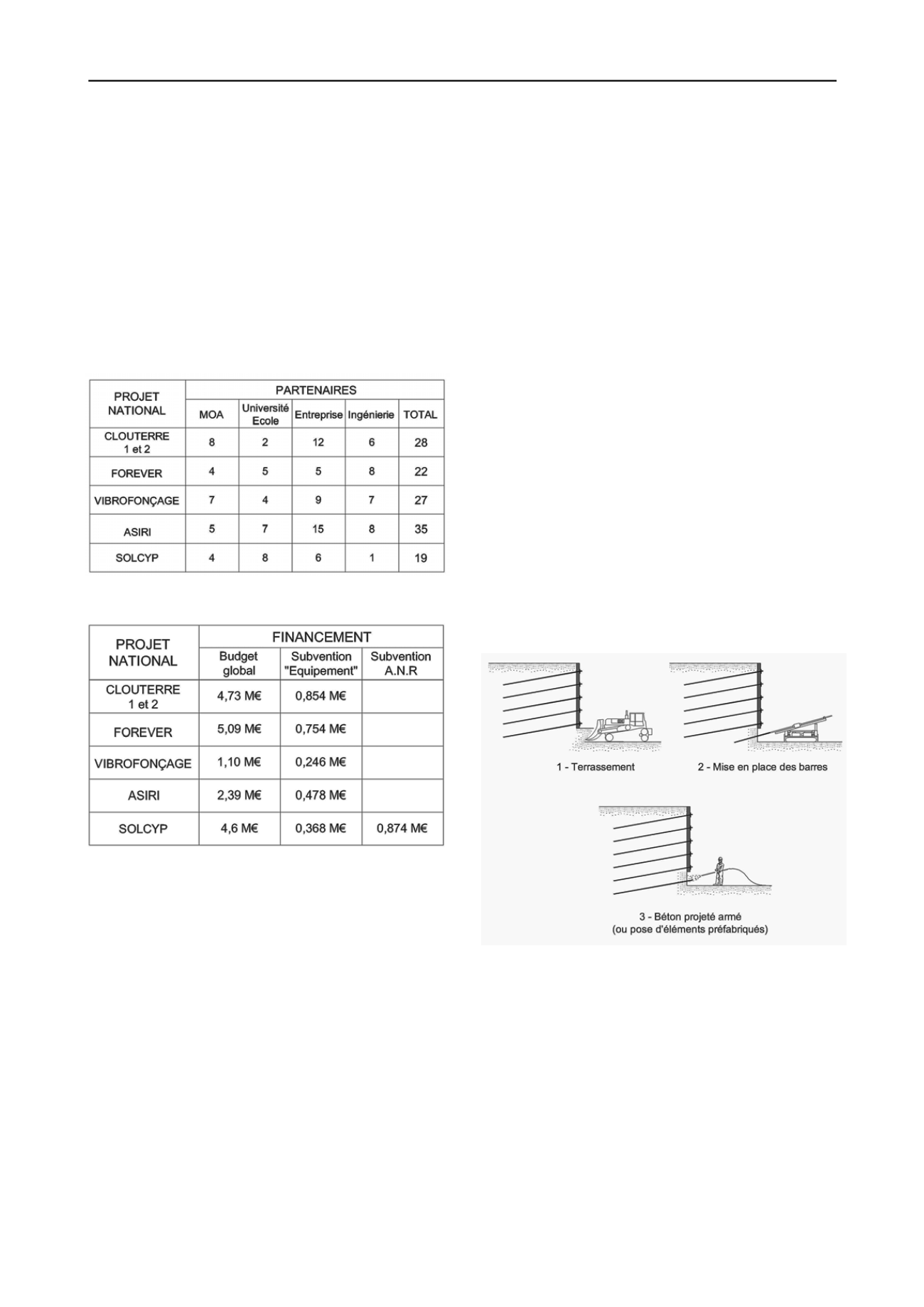

          Tableau 1. Répartition des partenaires dans des projets nationaux


          géotechniques.


          Tableau 2. Montants financiers de projets nationaux géotechniques.


          Quelques aspects particuliers de ces Projets Nationaux sont


          par ailleurs à noter :


          1. Compte tenu de la création récente de l’Agence Nationale


          de la Recherche (ANR), pilotée par le ministère de la Recherche,


          plusieurs projets ont bénéficié d’une subvention de cet


          organisme pour des recherches à effectuer en laboratoire, alors


          que les recherches plus orientées vers les expérimentations ont


          fait l’objet d’une subvention du ministère de l’Équipement. (voir


          tableau 2). Toutefois la collaboration entre les différents


          partenaires n’en a pas été modifiée et est toujours restée très


          féconde.


          2. Bien que le mot « national » pourrait laisser penser qu’il


          soit fait exclusivement appel à des partenaires français, plusieurs


          projets nationaux en géotechnique ont eu des partenaires


          étrangers. Ainsi le ministère des Transports du Québec a été


          partenaire dans le projet CLOUTERRE, la



            Federal Highway




            Administration



          (États-Unis) et l’université de Canterbury


          (Nouvelle-Zélande) ont été partenaires dans le projet


          FOREVER. En outre, dès 1991 ce processus des projets


          nationaux a intéressé d’autres pays : le ministère fédéral de la


          Recherche au Canada en 1991, puis son homologue en Chine


          (1992) et, plus récemment, une mission Japonaise en France.


          3. Depuis l’origine, la Fédération nationale des travaux


          publics est acteur des projets nationaux et les entreprises, bien


          que concurrentes, ont su unir leurs efforts et trouver des


          dénominateurs communs pour faire évoluer les doctrines


          techniques, les référentiels et les règlements, mais aussi pour


          utiliser les progrès ainsi obtenus au développement de leur


          activité à l’international.


          4. Les projets nationaux ont permis aux ingénieurs publics et


          privés de travailler ensemble dans des domaines de recherche et


          de s’apprécier, alors qu’auparavant de telles opportunités


          n’étaient que très occasionnelles.


          4 LE PROJET NATIONAL CLOUTERRE


          4.1



            Objectif et caractéristiques du projet.



          Le but de ce Projet national était de promouvoir le clouage des


          sols, notamment pour les ouvrages de soutènement permanents,


          grâce à une connaissance approfondie du procédé, à la


          détermination des limites du procédé, à la mise au point de


          méthodes de dimensionnement fiables et à la rédaction de


          recommandations. Tous ces points étaient à développer en


          s’appuyant sur des expérimentations en vraie grandeur.


          En fait, quelques années après la publication des


          Recommandations CLOUTERRE 1991, il s’est avéré nécessaire


          de compléter les résultats du PN CLOUTERRE I en effectuant


          des recherches sur les murs et autres ouvrages en sol cloué, en


          particulier de développer une méthode de dimensionnement aux


          états limites de service (ELS) à partir de calculs aux éléments


          finis. Ce sera le Projet national CLOUTERRE II dont les


          recherches ont été effectuées de 1995 à 1999.


          Figure 2. Les trois phases de construction d’un mur de soutènement par


          clouage d’un sol en place


          .


          Comme le montre la figure 2, la technique de soutènement


          par  clouage se situe dans le prolongement de la Terre Armée


          dont les premiers grands ouvrages furent réalisés en 1968-1969


          pour l’autoroute entre Nice et Menton, dont le mur du Peyronnet


          de 23 m de hauteur qui n’a pas bougé depuis. Cependant la


          construction, à l’inverse de la Terre Armée, se fait du haut vers


          le bas, ce qui change bien des choses et complique la réalisation.


          En particulier la phase de terrassement, à la base de la partie déjà


          construite du mur, peut, si elle est de hauteur trop importante


          et/ou laissée en place lors d’un arrêt de chantier de plusieurs


          jours, conduire à une rupture.


          Comme indiqué précédemment Le PN Clouterre I avait


          22 partenaires dont le ministère des Transports du Québec. Il


          s’est déroulé de 1986 à 1990 et son budget global a été de


          3.150 000 € dont 15 % financés par le ministère de
